Przyspiesza budowa DCS na Polanie Jakuszyckiej

10/05/2021 10:47

Za nami sroga izerska zima. Pomimo, że śnieg na Polanie Jakuszyckiej znikał powoli to tempo prac przy budowie najnowocześniejszego centrum narciarskiego w naszym kraju, utrzymuje się na odpowiednim poziomie.

Mimo trudnych warunków atmosferycznych, jakie w zimie panują w Jakuszycach, na budowie Centrum nie było ani jednego dnia przestoju. Przez okres zimowy prace budowlane prowadzone były przede wszystkim wewnątrz wielkogabarytowego obiektu, w którym będą znajdować się m.in. hotel, basen, siłownia, sale gimnastyczne, pomieszczenia dla zawodników czy wielki podziemny parking.

Po weekendzie majowym na budowę zawitało słońce. Obecnie trwają następujące prace :

  •  trwają roboty ciesielskie oraz kosmetyka elementów żelbetowych
  •  trwają prace murowe w budynku „A”
  •  trwa wykonywanie robót ziemnych w związku z powiększeniem strzelnicy
  •  trwa montaż ścianek GK na kondygnacji „0”, „1” i „2” (budynek „A”)
  •  trwają prace związane z wykończeniem niecki basenowej
  •  trwa szklenie i montaż stolarki aluminiowej – kondygnacja „3” (budynek „A”)
  •  trwa zabezpieczanie skarp siatką pod mur gabionowy SC04
  •  trwa wymiana gruntu w obrębie boiska
  •  trwają prace związane z wykonaniem stawu retencyjnego
  •  trwa wykonywanie jastrychów na kondygnacji „2” (budynek „A”)
  •  zamontowano drzwi w części pomieszczeń elektrycznych (budynek „A” i „B”)
  •  rozpoczęto wykonywanie murów gabionowych SC03 i SC04;
  • trwa wykonywanie muru gabionowego SC05

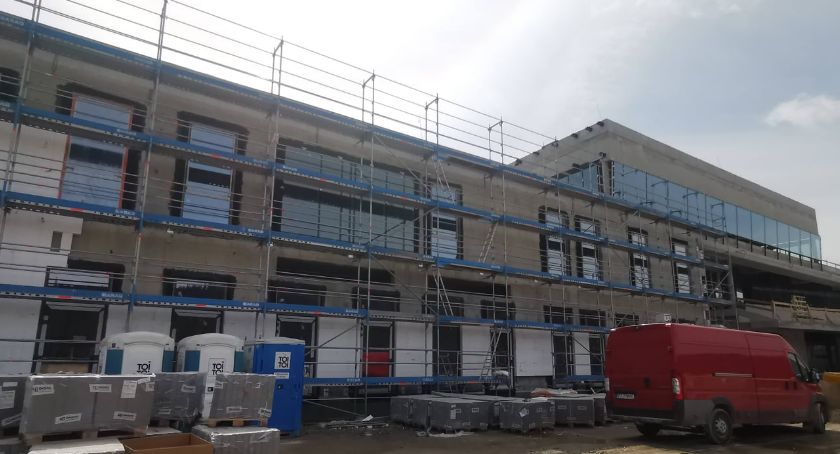

  •  trwają prace elewacyjne w budynku „A” – elewacja południowo-wschodnia, północno-wschodnia i północnozachodnia
  •  wykonanie instalacji oświetlenia zewnętrznego budynek A oraz budynek A poziom P01 osie J8-17 (oświetlenie pod trybuną)
  •  wykonanie instalacji oświetlenia i siły, montaż puszek łączeniowych, układanie peszli pod instalacje teletechniczne i elektryczne poziom P02 osie J24-P25 oraz P18-28 (korytarz)
  • wykonanie instalacji SSP budynek A P01 osie J18-P25 (pętla sygnalizatorów)
  •  montaż rozdzielnic RSCH, RBZ
  •  przygotowanie peszli pod montaż zewnętrznych kamer CCTV
  •  kontynuacja prac związanych z instalacjami wentylacji, wod-kan montaż przepompowni –
  •  zaplanowano rozpoczęcie prac montażowych w wentylatorowni

Budowa Dolnośląskiego Centrum Sportu na Polanie Jakuszyckiej ma się zakończyć w drugiej połowie roku. W nowoczesnych budynkach znajdzie się m.in. basen, , centrum odnowy biologicznej z siłownią, sala treningowa, 38 pokoi hotelowych z komorami hipoksyjnymi. Będzie tam też zaplecze konferencyjne oraz gastronomiczne i podziemny parking na ponad 140 samochodów.

Reklama

Inwestycja zakłada również budowę ścieżek rowerowych, rolkostrad, tras biegowych, biathlonowych ze strzelnicą i boiska do piłki nożnej z bieżnią lekkoatletyczną. W okolicy obiektu planowane jest otwarcie dużej wypożyczalni nart zimą i wypożyczalni rowerów latem.

Przyspiesza budowa DCS na Polanie Jakuszyckiej






Aplikacja na Androida

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo 24jgora.pl




Reklama
Reklama
Reklama
Reklama
Najnowsze wiadomości
